Быстровозводимое здание из металлоконструкций: как выбрать решение под задачу

Промышленные здания на металлокаркасе: от ТЗ до монтажа

Стоимость и конструкция ангара 1000 м² зависят не от площади, а от функции объекта: склад это, производственный цех, ангар для техники или здание под оборудование. Если меняются пролёт, высота, ворота, температурный режим или крановое оборудование, меняется и весь проект металлокаркаса.

Сравнение двух технических заданий на ангар 1000 м²: абстрактная площадь и конкретный склад стройматериалов с заездом фур внутрь.

Быстровозводимый ангар или склад из металлоконструкций нужно проектировать не по площади, а по функции объекта. Для расчёта важны назначение, пролёт, высота, шаг колонн, ворота, температурный режим и нагрузки — именно они определяют конструктив, стоимость и сроки.

Что такое быстровозводимое здание из металлоконструкций

Быстровозводимое здание из металлоконструкций — это промышленный объект на стальном каркасе заводского изготовления. Несущая система собирается из колонн, ригелей, ферм, связей, прогонов, узлов и крепёжных элементов. На каркас монтируются ограждающие конструкции, кровля, ворота, проёмы и инженерные системы.

Каркас воспринимает нагрузки от собственного веса, кровли, стен, снега, ветра, оборудования, складирования, транспорта и эксплуатации. В поперечном направлении работают рамы, вдоль здания устойчивость обеспечивают связи, прогоны, подкрановые или другие дополнительные конструкции. Поэтому здание нельзя корректно специфицировать одной площадью, не назвав пролёт, высоту, шаг колонн, нагрузки и назначение.

Быстровозводимый формат ускоряет проект за счёт заводской готовности: отправочные марки, отверстия, сварные соединения, маркировка и комплект поставки формируются на заводе. Чем точнее исходные данные, тем меньше доработок на площадке. Ошибка в параметрах на этапе ТЗ превращается в пересчёт, изменение КМД, задержку изготовления или монтажные уточнения.

Такой формат используют для складов, производственных цехов, логистических объектов, ангаров, ремонтных зон, корпусов под оборудование и зданий специального назначения. В каждом случае сначала определяют функцию объекта, а уже затем подбирают конструктивное решение.

Как устроен путь от ТЗ до монтажа

Путь от задачи до принятого объекта проходит несколько связанных этапов, каждый из которых завязан на предыдущий.

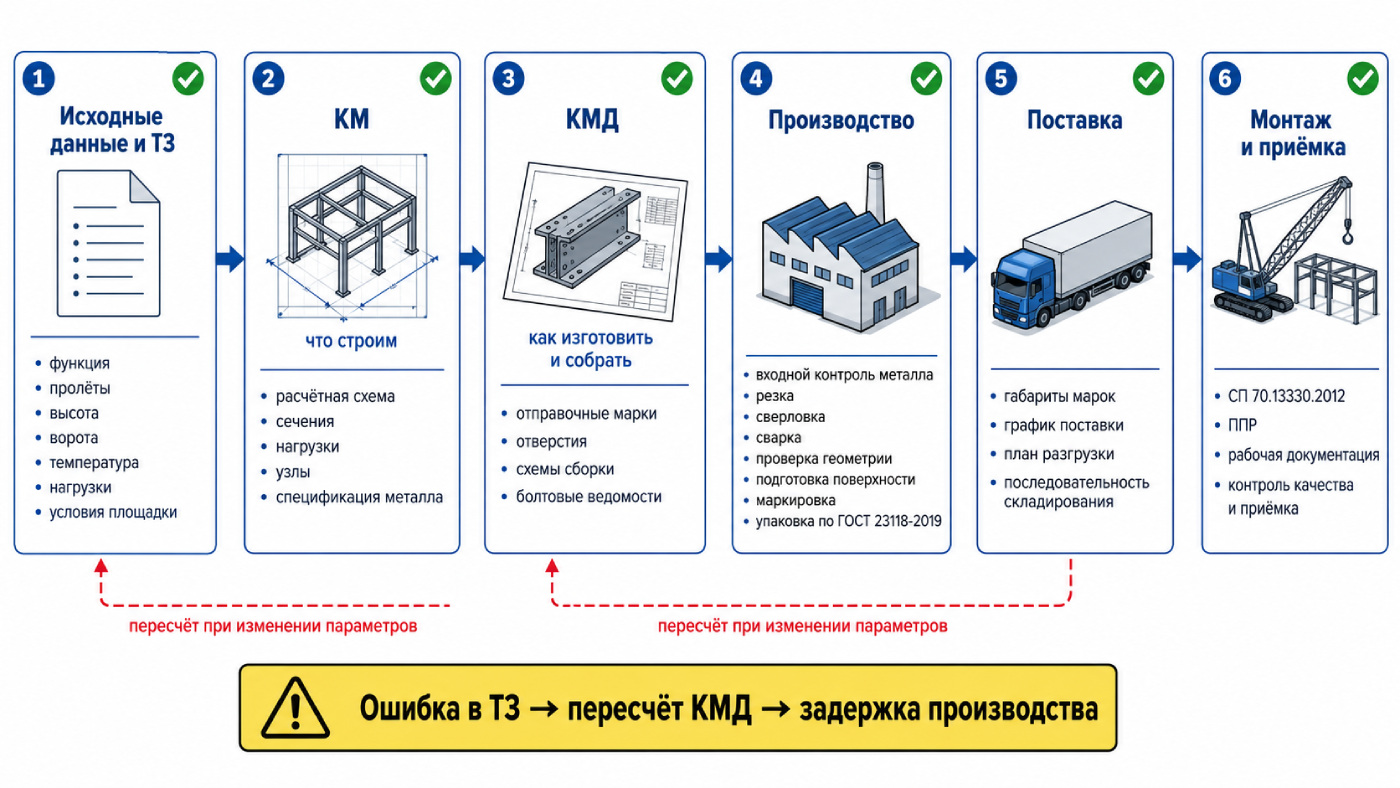

Описание: Схема показывает последовательность работ при создании промышленного здания на металлокаркасе: от исходных данных и проектирования до производства, поставки и монтажа.

Исходные данные и ТЗ

На этом этапе фиксируют функцию здания, габариты, пролёты, высоту, оборудование, нагрузки, ворота, температурный режим, площадку, сроки и состав поставки. Когда исходные данные неполные, дальше следуют пересчёт, уточнения, задержки производства и конфликты между участниками.

Типичная ситуация: сначала заказчик говорит «склад без кранового оборудования», а позже решает добавить кран-балку. После этого меняются нагрузки, колонны, подкрановые элементы, узлы, фундаменты и КМД. В этом случае меняется исходная инженерная задача.

КМ и КМД

КМ отвечает на вопрос «что строим»: расчётная схема, основные конструктивные решения, сечения, нагрузки, узлы, спецификация металла. КМД отвечает на вопрос «как изготовить и собрать»: деталировка отправочных марок, отверстия, фаски, монтажные схемы, ведомости элементов, крепёж. Разработку КМД обычно ведёт завод-изготовитель на основании утверждённого КМ — это технологически правильно и снижает риск конфликтов между чертежами и реальным производством.

Производство и заводская готовность

На производстве выполняют входной контроль металла, заготовку, сверление, сборку, сварку, контроль геометрии, подготовку поверхности, антикоррозионную защиту при необходимости, маркировку и упаковку. ГОСТ 23118-2019 задаёт ориентиры по стальным строительным конструкциям, включая комплектность, маркировку, транспортирование и документы о качестве.

Поставка, монтаж и приёмка

Поставка должна учитывать габариты отправочных марок, порядок отгрузки, доступ на площадку, разгрузку, хранение элементов и очередность монтажа. Монтаж выполняется по проекту производства работ и рабочей документации. По СП 70.13330.2012 монтаж стальных конструкций связан с ППР, КМ и КМД. Качество монтажа зависит не только от бригады на площадке, но и от того, насколько заранее согласованы узлы, комплектность, маркировка и последовательность поставки.

Классификация: сценарии, пролёт, кран, температурный режим

Прежде чем выбирать конструктив, его нужно корректно классифицировать. Ниже — оси, по которым проект разводится в разные решения.

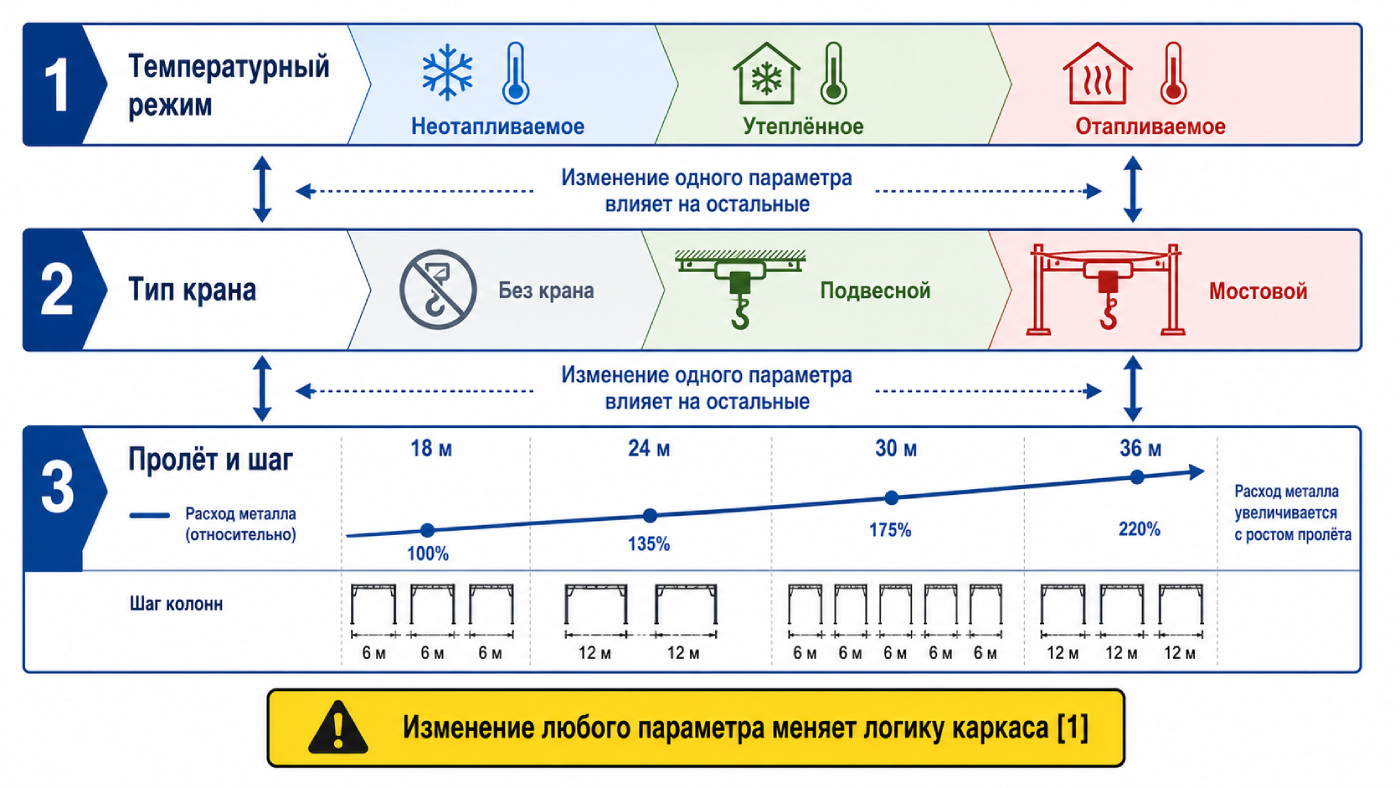

Иллюстрация показывает, как температурный режим, крановое оборудование и пролёт влияют на выбор конструктивного решения здания.

Сценарии эксплуатации

Название объекта в разговоре и сценарий его эксплуатации — разные вещи. «Ангаром» могут назвать любое здание на металлокаркасе, но для расчёта важны не слова, а процессы внутри.

Склад. Тип хранения, высота складирования, движение погрузчиков, количество ворот, погрузочные зоны, температурный режим, свойства хранимых материалов.

Производственный цех. Станки, линии, рабочие зоны, вытяжка, площадки обслуживания, тяжёлое оборудование, кран-балка или мостовой кран. Свободные пролёты, полезная высота, сетка колонн, зоны обслуживания и возможность заноса оборудования.

Ангар для техники. Высота ворот, ширина проездов, маневрирование, сезонность эксплуатации, ремонтная зона, требования к покрытию пола.

Корпус под оборудование. Высота, проёмы, локальные нагрузки, вибрация, доступ для обслуживания и возможность замены оборудования.

Здание с особыми условиями. Агрессивная среда, взрывопожарные риски, нестандартные нагрузки, сейсмика, специальные требования к безопасности. В этом случае меняется состав исходных данных, документов и проверок, и проект строится по правилам для зданий с особыми условиями эксплуатации.

Три параметра чаще всего разводят похожие по площади здания: температурный режим, подъёмное оборудование и грузопоток. Если хотя бы один из них меняется, меняется и логика каркаса.

Пролёт и шаг колонн

Типовые унифицированные пролёты — 18, 24, 30, 36 м. Под них существуют отработанные серии металлоконструкций, типовые узлы и решения, что снижает риск отклонения стоимости и сроков. Увеличение пролёта означает рост изгибающих моментов в фермах, увеличение сечения элементов, рост металлоёмкости, транспортных расходов, стоимости монтажа и нагрузки на фундамент. Стандартный шаг колонн — 6 м, укрупнённый — 12 м.

Крановое оборудование

Бескрановые здания, подвесные краны Q = 1–5 т, опорные мостовые краны Q = 5–50 т с режимом 3К–5К. Подкрановые балки, тормозные конструкции, укрупнённые колонны, отдельные фундаменты под рельсовые пути. Это требует отдельного расчёта и заметно меняет стоимость каркаса.

Температурный режим

Неотапливаемые — профлист по прогонам. Утеплённые — сэндвич-панели, расчёт по СП 50.13330. Отапливаемые производственные — расчёт на сопротивление теплопередаче по назначению помещения. Тип ограждающих конструкций меняет нагрузку на каркас, требования к узлам и состав работ.

Огнестойкость

По СП 2.13130.2020 и СП 56.13330.2021 (табл. 6.5) выбор степени огнестойкости зависит от категории помещения по взрывопожарной опасности и класса конструктивной пожарной опасности здания. Конкретные сочетания категорий, степеней огнестойкости и допустимой площади этажа — по таблице 6.5 СП 56.13330.2021. Выбор степени огнестойкости определяет требования к огнезащитной обработке, марке стали и пределам огнестойкости узлов.

Какие параметры нужны до расчёта

Заказчик говорит: «Нужен ангар 1000 м²». Проектировщик слышит другое — ему нужно уточнить как минимум семь вещей, прежде чем браться за расчёт.

  • Назначение объекта. Склад, цех, ангар, логистический объект, ремонтная зона, корпус под оборудование или комбинированное здание.
  • Процесс внутри. Хранение, производство, ремонт, погрузка, обслуживание техники, размещение оборудования, перемещение грузов.
  • Габариты. Длина, ширина, площадь, высота до низа несущих конструкций, высота до карниза и конька, если эти параметры уже известны.
  • Пролёт и шаг колонн. Они влияют на планировку, удобство эксплуатации, металлоёмкость, фундаменты и монтаж ограждений.
  • Ворота и проёмы. Количество, размеры, расположение, тип ворот, интенсивность использования, связь с погрузочными зонами и подъездами.
  • Температурный режим. Холодное, утеплённое, отапливаемое здание или объект с особыми условиями хранения и эксплуатации.
  • Оборудование. Станки, линии, кран-балка, мостовой кран, локальные нагрузки, зоны обслуживания, требования к заносу и ремонту.

Без этих данных расчёт остаётся предварительным, а КП разных подрядчиков становятся несопоставимыми.

Для первого расчёта нужен расширенный состав исходных данных: регион и площадка (снеговой и ветровой район, подъезды, место для разгрузки, работа крана, ограничения по габаритам доставки); пожарная и эксплуатационная логика (категория помещения, материалы внутри, режим работы, требования к огнестойкости и безопасной эксплуатации); состав решения (проектная база, КМ, КМД, изготовление, крепёж, ограждения, доставка, монтаж, маркировка, документы о качестве). Открытые параметры фиксируются как допущения, и в расчёте указывается, что именно принято и что подлежит уточнению до запуска производства.

Что влияет на цену, сроки и качество

В B2B-решении вопрос «сколько стоит и в какие сроки» нельзя отделять от исходных данных. Цена за квадратный метр или за тонну может быть ориентиром, но не заменяет расчёт. Ниже — по каждому параметру: что задаётся, как это меняет каркас, что проверить в КП.

Снеговой и ветровой район

Параметр задаётся конкретным адресом строительства. Например, для Первоуральска по СП 20.13330.2016 указывают снеговой район III и ветровой район I; для других городов Свердловской области значения нужно проверять отдельно по таблицам и картам СП 20. Расчётная температура наружного воздуха принимается по СП 131.13330.2025 для конкретного района строительства. Переход между снеговыми районами меняет расчётную нагрузку на покрытие, а вместе с ней — сечения элементов, шаг прогонов, связи, колонны и нагрузку на фундаменты. В КП проверить: какой район заложен, какой коэффициент надёжности по нагрузке применён, и совпадает ли он с адресом объекта.

Пролёт и шаг колонн

Параметр задаётся функцией объекта и сеткой колонн. Унифицированные пролёты — 18, 24, 30, 36 м. Стандартный шаг — 6 м, укрупнённый — 12 м. Увеличение пролёта означает рост изгибающих моментов в фермах, увеличение сечения элементов, рост металлоёмкости, транспортных расходов, стоимости монтажа и нагрузки на фундамент. При шаге 12 м сечение ригеля увеличивается, но сокращается количество колонн и фундаментов. В КП проверить: какие пролёт и шаг заложены и попадают ли они в унифицированный ряд.

Крановое оборудование

Параметр задаётся грузоподъёмностью и режимом работы. Бескрановые, подвесные Q = 1–5 т, опорные мостовые краны Q = 5–50 т с режимом 3К–5К. Подкрановые балки, тормозные конструкции, укрупнённые колонны, отдельные фундаменты под рельсовые пути. Это требует отдельного расчёта и заметно меняет стоимость каркаса. В КП проверить: учтена ли кран-балка в нагрузках и в комплекте поставки (подкрановые балки, рельсы, тупики).

Температурный режим и нагрузка от оборудования

Параметр задаётся функцией объекта и составом оборудования. Тип ограждающих конструкций меняет нагрузку на каркас через прогоны и балки. Оборудование требует местных усилений и отдельных фундаментов, иногда — изменения сетки колонн. В КП проверить: какие ограждающие конструкции заложены, какие локальные нагрузки приняты и где они учтены в КМ.

Учебный пример: одна площадь, но разный каркас

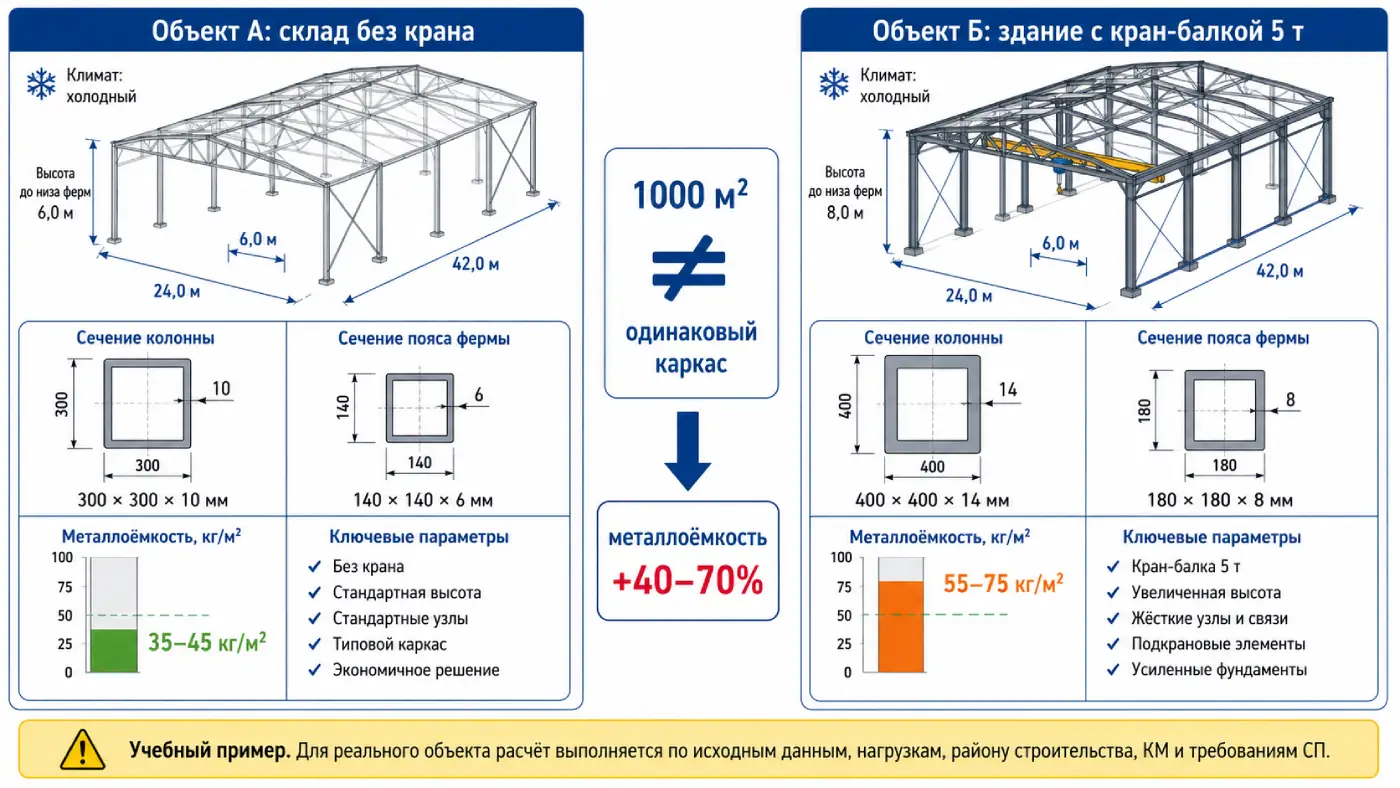

Учебный пример сравнивает два здания одинаковой площади и показывает, почему каркас с кран-балкой требует большего количества металла и усиленных узлов.

Ниже приведён учебный пример, а не расчёт для проектирования. Он показывает только принцип: одинаковая площадь здания не означает одинаковую металлоёмкость. Для реального объекта расчёт выполняют по исходным данным, нагрузкам, району строительства, КМ и требованиям СП.

Условный объект А: склад 1000 м² без кранового оборудования, пролёт 24 м, шаг колонн 6 м, холодное исполнение, расчётная нагрузка на покрытие принята условно 1,8 кПа. В учебной модели каркас можно представить через колонны порядка 300 × 300 × 10 мм и фермы с поясами порядка 140 × 140 × 6 мм; ориентировочная металлоёмкость — 35–45 кг/м².

Условный объект Б: здание той же площади 1000 м², но с кран-балкой 5 т, увеличенной полезной высотой и более жёсткими требованиями к узлам. При тех же габаритах расчётная схема меняется: появляются подкрановые элементы, усиливаются колонны, узлы и фундаменты. В учебной модели это может дать колонны порядка 400 × 400 × 14 мм, фермы с поясами порядка 180 × 180 × 8 мм и ориентировочную металлоёмкость 55–75 кг/м².

Вывод из примера простой: вопрос «что влияет на цену ангара 1000 м²» нельзя закрыть только площадью. Стоимость металлоконструкций меняется из-за функции объекта, нагрузок, пролёта, высоты, кранового оборудования, узлов, фундаментов и состава поставки.

Состав полного КП

Полное предложение по металлоконструкциям обычно включает следующие позиции.

Позиция в КПЧто должно быть
Каркас Отправочные марки, прогоны, связи, крепёжные элементы
КМ и КМД Расчётная и рабочая документация, версии, согласование изменений
Крепёж и метизы Болты, гайки, шайбы, ведомость по маркам
Антикоррозионная защита Тип ЛКП по СП 28.13330.2017, толщина, контроль адгезии
Маркировка и упаковка По ГОСТ 23118-2019, упаковочные листы по местам
Документы о качестве Сертификаты на металл, паспорт качества на конструкции
Логистика Длина марок, ограничения по доставке, график отгрузки
Монтаж / сопровождение монтажа Границы ответственности, ППР, условия приёмки, если эти работы входят в состав предложения

Сравнение по цене без состава работ не показывает итоговой стоимости.

Агрессивность среды и категория помещения

Параметр задаётся условиями эксплуатации и категорией по СП 12.13130.2009. По СП 28.13330.2017 выбор системы покрытия зависит от степени агрессивности среды. Категория определяет огнестойкость, лёгкосбрасываемые конструкции (для А и Б — по п. 6.2.30 СП 56.13330.2021), конструкцию дверей и ворот. В КП проверить: какая степень агрессивности заложена и какой тип ЛКП, какая огнестойкость и какие лёгкосбрасываемые конструкции.

Сейсмика и район доставки

Параметр задаётся геологией и географией площадки. Сейсмика добавляет связи и усиления узлов по СП 14.13330. Длина отправочных марок влияет на транспортную схему, выбор транспорта, маршрут, разгрузку и график поставки. В КП проверить: учтена ли сейсмика в расчёте, какой длины отправочные марки и какие ограничения по доставке отражены в графике.

Срок и качество

Срок зависит от готовности исходных данных, проектирования, согласования, изготовления, комплектности, очередности поставки и условий площадки. Быстровозводимый формат ускоряет проект только тогда, когда требования к объекту зафиксированы до запуска работ. Качество складывается из расчёта, рабочей документации, металла, сварки, геометрии, отверстий, узлов, защиты, маркировки, транспортирования и монтажа. Контрольные точки: по каким чертежам изготовлено, что входит в комплект, чем подтверждено качество, кто отвечает за монтаж и какие документы передаются.

Когда объект задан площадью, расчёт строится на допущениях подрядчика. Когда задача описана через функцию, параметры и условия эксплуатации, изготовление металлических конструкций опирается на согласованную проектную базу, а не на догадки. На стороне подрядчика это означает конкретные материалы, контроль сварных швов, комплектность поставки и сопроводительные документы, на стороне заказчика — сопоставимые КП и предсказуемые сроки.

Типовые ошибки и что часто недооценивают

Заказать объект только по площади

Формулировка «ангар 1000 м²» не фиксирует функцию, пролёт, высоту, ворота, температурный режим, нагрузки, кран-балку и состав поставки. Подрядчики закладывают разные допущения, а заказчик получает несопоставимые КП.

Не описать процесс внутри здания

Если не указать, что внутри будет хранение, производство, ремонт или логистика, каркас выбирается без связи с эксплуатацией. Здание подходит по размеру, но не под эксплуатацию.

Поздно сообщить о кран-балке или оборудовании

Подъёмное оборудование меняет нагрузки, высоту, колонны, узлы и фундаменты. Если оно появляется после расчёта, возможен пересмотр документации, сроков и стоимости.

Не зафиксировать температурный режим

Холодное и утеплённое здание отличаются не только стенами. Меняются ограждающие конструкции, узлы, примыкания, эксплуатационные требования и нагрузка на каркас.

Сравнивать только итоговую цену

В одном КП может быть только металлокаркас, в другом — каркас, крепёж, документы, доставка и монтаж. Без состава работ низкая цена скрывает исключения.

Что часто недооценивают

  • Будущее расширение. Если через несколько лет объект планируют удлинять или пристраивать, это нужно учитывать в узлах, планировке, фундаментах и инженерных трассах.
  • Инженерные системы. Вентиляция, электрика, отопление, пожаротушение, водоснабжение и кабельные трассы могут требовать места, закладных, проходов и согласования с каркасом.
  • Оборудование на кровле. Вентиляционные установки, короба, руфтопы и другие элементы могут менять нагрузки и создавать снеговые мешки.
  • Проезды техники. Радиусы разворота, высота проезда, ширина проходов, нагрузка на пол, зоны движения задают ворота.
  • Стык производство–монтаж. Потеря комплектности, маркировки и сопроводительных документов на стыке — частая причина задержек.
  • Границы ответственности. Кто отвечает за проектирование, КМД, изготовление, доставку, монтаж, документы и изменения после согласования.

Чек-лист перед обращением к подрядчику

Перед запросом расчёта фиксируют, что за формулировкой «нужен ангар» или «нужен склад» уже стоит объект, а не только площадь.

Назначение и эксплуатация

  • Что будет происходить внутри здания: хранение, производство, ремонт, логистика, обслуживание техники.
  • Какие материалы, техника или оборудование будут размещены внутри.
  • Какой температурный режим нужен: холодное, утеплённое, отапливаемое здание или специальные условия.

Габариты, нагрузки и площадка

  • Длина, ширина, высота до низа несущих конструкций, требуемый пролёт, шаг колонн, количество ворот, кран-балка или мостовой кран.
  • Регион строительства, снеговой и ветровой район, подъездные пути, ограничения по доставке и хранению элементов.

Документы и состав поставки

  • Кто разрабатывает КМ и КМД, что входит в поставку, какие документы передаются, как фиксируются изменения.
  • Где проходит граница ответственности между проектировщиком, производством, поставкой и монтажом.

Если по ключевым пунктам нет ответа, корректное сравнение предложений до закрытия исходных данных затруднено.

Резюме

Вопрос о промышленном здании из металлоконструкций не закрывается площадью и названием — его нужно задавать через функцию объекта и параметры: пролёт, шаг колонн, высота, ворота, температурный режим, нагрузки, оборудование, состав поставки, документы. Объект проходит от задачи к принятию через фиксированную последовательность: исходные данные → параметры → КМ → КМД → изготовление → поставка → монтаж → документы и приёмка. На каждом этапе действует свой регламент — СП 56.13330.2021, СП 20.13330.2016, СП 16.13330.2017, СП 70.13330.2012, СП 28.13330.2017, ГОСТ 23118-2019.

Если здание описано только площадью, расчёт строится на допущениях. Если задача описана через функцию, параметры и условия эксплуатации, подрядчик может проверить конструктив, состав поставки, документы и монтажную готовность до запуска работ. Это делает предложение предметным, а дальнейшие решения — сопоставимыми по техническому содержанию, а не только по итоговой цене. Для объектов с особо сложной логикой — сейсмикой, агрессивной средой, взрывопожарной нагрузкой, специальными режимами эксплуатации — здания специального назначения проектируются по отдельной ветке требований, которая в этом материале обозначена как отдельный сценарий.
