Аварийный запас опор ЛЭП: что учесть при формировании

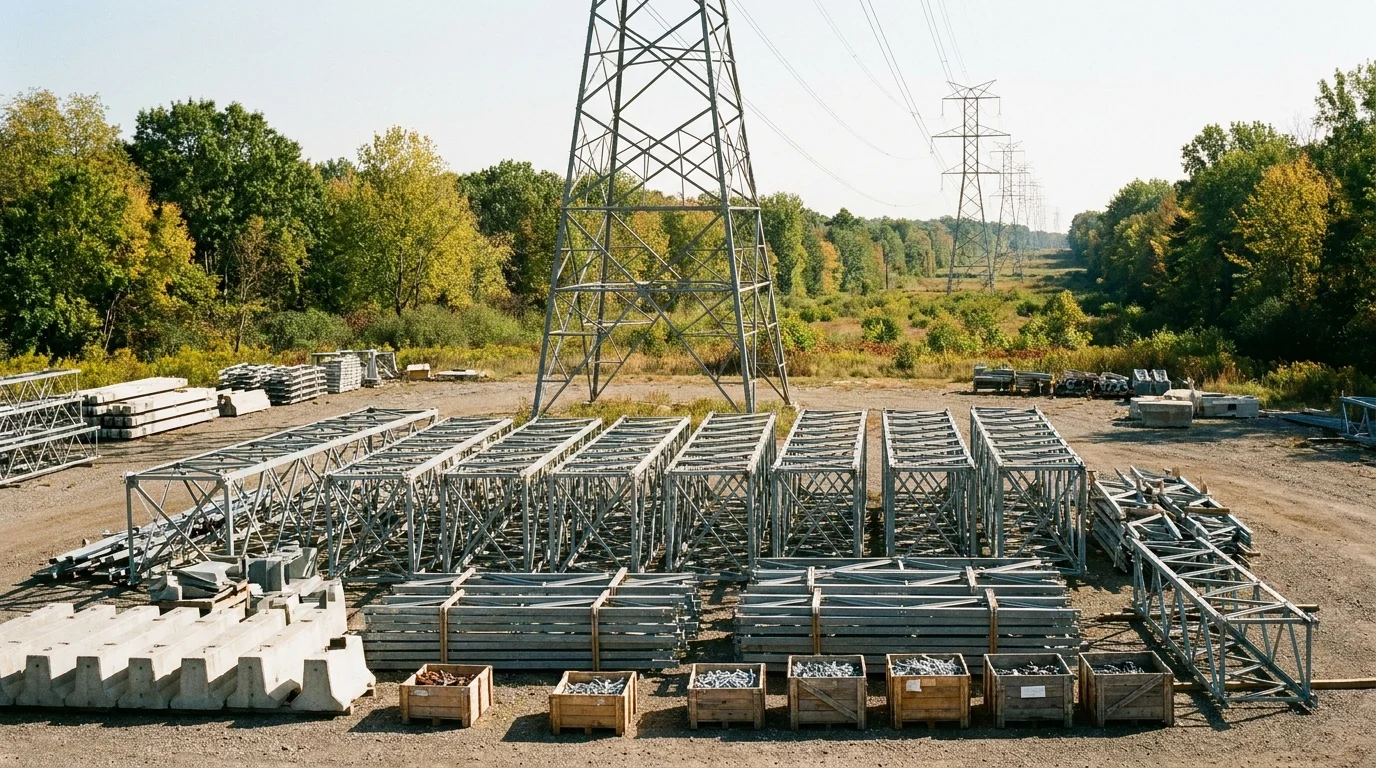

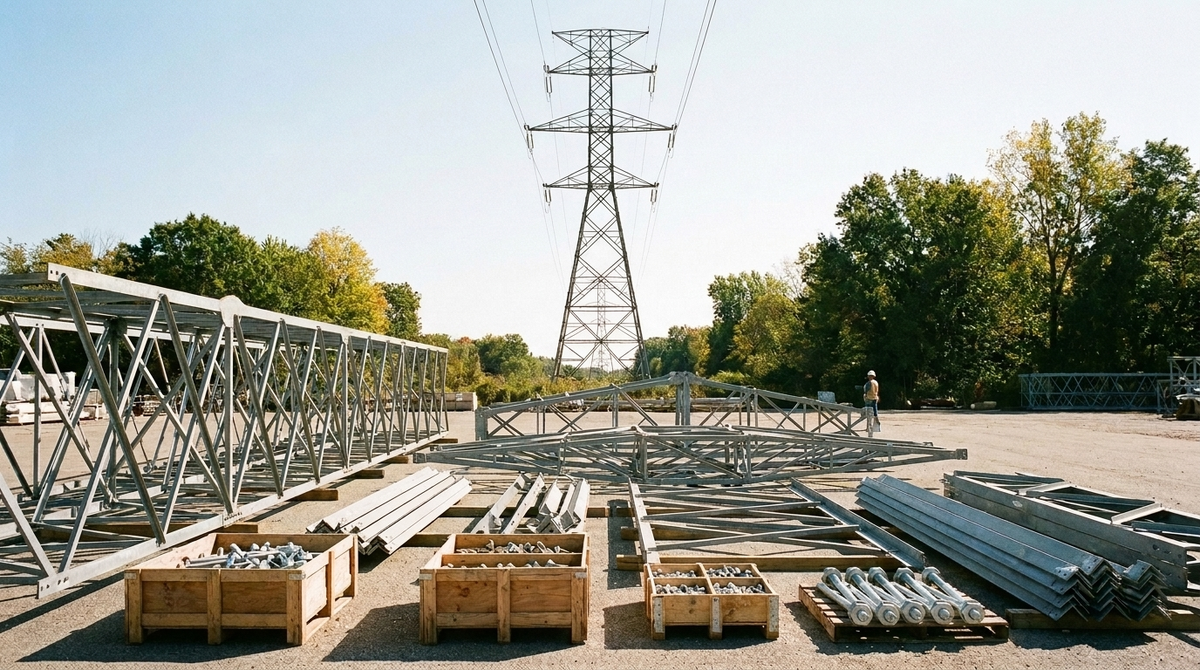

Комплектность, документы и сроки: что учесть в запасе

Формирование аварийного запаса опор ЛЭП — не складская инициатива, а прямое требование Правил технической эксплуатации электрических станций и сетей (приказ Минэнерго от 04.10.2022 № 1070, действующая редакция — от 08.04.2026). Закроет ли резерв аварийную ситуацию, определяют: расчёт нормы по ПТЭ, комплектность конструкций до фундаментных узлов, документы при приёмке на склад и подтверждённый срок изготовления. Ниже — разбор каждого параметра для главных инженеров, ПТО и снабжения.

Правила не распространяются на принадлежащие потребителям объекты классом напряжения 0,4 кВ и ниже, присоединённые к сетям на уровне 0,4 кВ (пункт 2) — их эксплуатация регулируется Правилами технической эксплуатации электроустановок потребителей. Потребительские ВЛ более высоких классов напряжения подпадают под требования пункта 30 на общих основаниях.

Кто обязан создавать аварийный запас и сколько опор держать

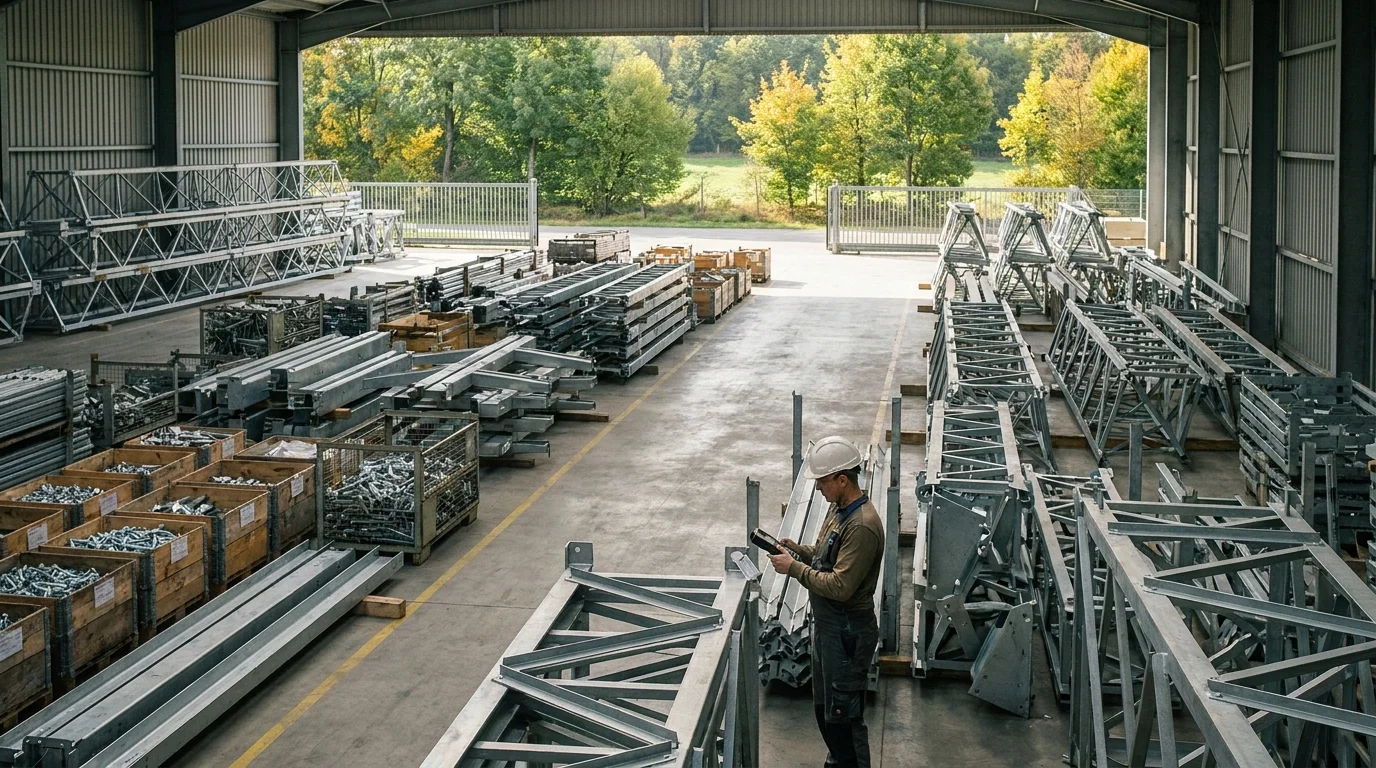

аварийный запас опор ЛЭП

Пункт 30 ПТЭ обязывает владельцев объектов электроэнергетики создавать аварийный запас оборудования, запасных частей и материалов для устранения последствий аварий и технологических нарушений. Состав и объём запаса утверждаются распорядительным документом владельца — на основании четырёх источников данных:

  • Оценка вероятности отказа функционального узла или единицы оборудования по методическим указаниям Минэнерго (приказ от 19.02.2019 № 123).
  • Суммарное количество однотипного оборудования, установленного на объектах электроэнергетики.
  • Минимальные нормы аварийного запаса материалов и оборудования, приведённые в приложении № 9 к Правилам.
  • Статистика повреждений — акты расследования причин аварий и данные о массовых отключениях от гололёда, ветра, ураганов и иных неблагоприятных метеоявлений.

Статистика повреждений на практике поднимает норму выше минимума приложения № 9 — прежде всего в регионах с частыми гололёдно-ветровыми авариями. Само приложение нормирует опоры, провод, грозозащитный трос, изоляторы и линейную арматуру по классам напряжения — от ВЛ 0,4–20 кВ до ВЛ 110 кВ и выше; анкерные опоры ВЛ 110 кВ и выше выделены отдельной таблицей. Сколько конструкций держать в резерве — определяет расчёт по всем четырём основаниям, а не только по таблице минимума.

Нормы обновляются: приказ Минэнерго от 29.11.2024 № 2321 внёс изменения в ПТЭ, а пункт 30.1 возложил на системообразующую территориальную сетевую организацию (СТСО) — сетевую компанию, определяемую в субъекте РФ по критериям, установленным Правительством, — обязанность формировать аварийный запас для выполнения аварийно-восстановительных работ на бесхозяйных объектах электросетевого хозяйства.

Для объектов 110 кВ и выше правила допускают собственный склад или договор с иным лицом, но обязанность обеспечить наличие запаса остаётся на владельце. Хранение, использование и пополнение закрепляются тем же распорядительным документом — иначе норма вырождается в остаточный принцип. Расчёт нормы и утверждение состава — зона технического директора и службы эксплуатации; комплект документов на каждую позицию контролирует ПТО; комплектность поставки и порядок восполнения — снабжение.

Комплектность: опора — это не стойка

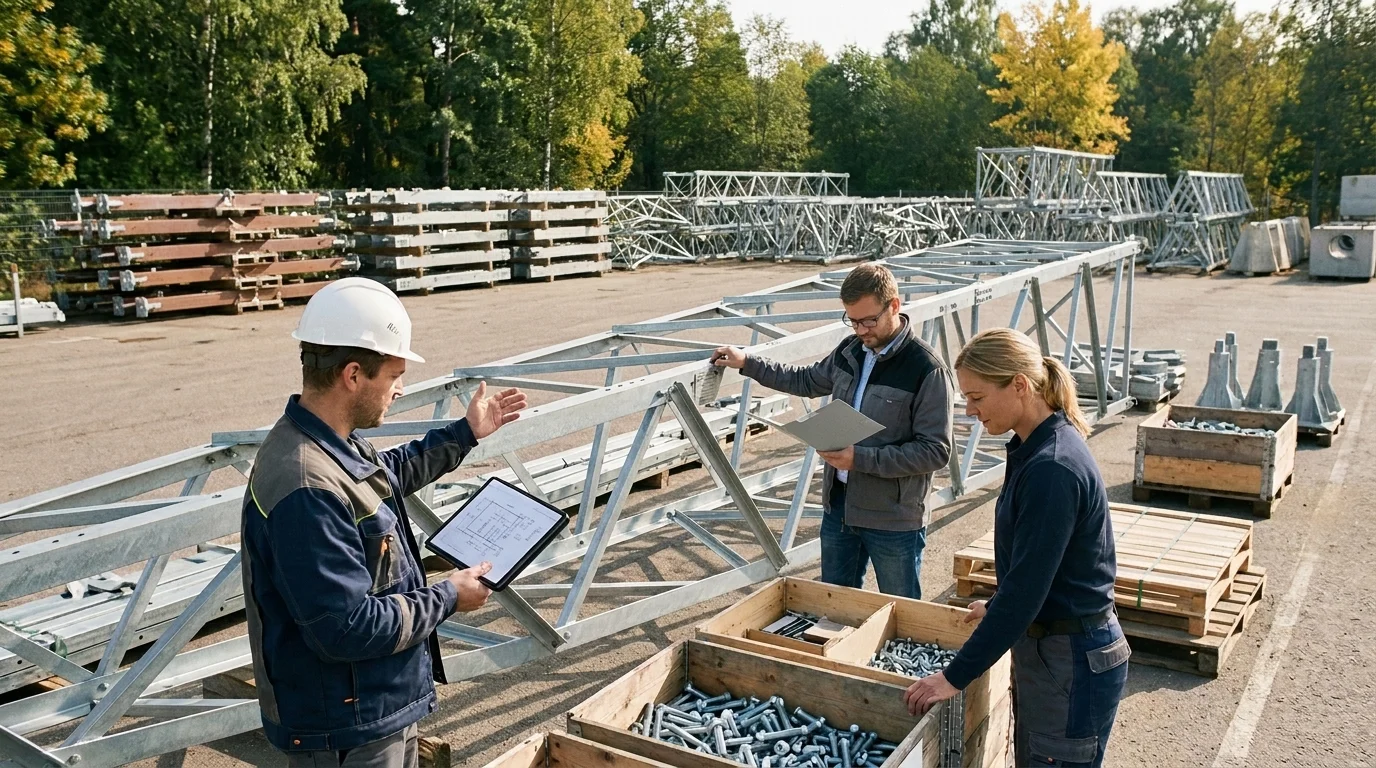

Коплетность опор ЛЭП

Опора в аварийном запасе — стойка с элементами, траверсами, связями и фундаментными узлами. Закупочная практика сетевых организаций это подтверждает: в открытых лотах «в аварийный запас» предмет формулируется как «опоры, элементы и фундаменты» — от единичных конструкций распределительных сетей до серий лотов магистрального уровня. Комплект из стоек без элементов крепления в аварийную ночь не монтируется: к времени восстановления добавляется срочная доукомплектация, и аварийный простой растёт.

Применимость проверяется и на уровне материала. Железобетонные центрифугированные стойки СК и СЦ для ВЛ 35–750 кВ изготавливаются из тяжёлого бетона высоких классов: для конических СК — В30 и В40 по таблице 1 ГОСТ 22687.1-85. За маркой стойки стоят несущая способность и конкретное армирование — напрягаемая арматура классов А-V, А-VI или канаты К-7. «Аналог в наличии» с другим классом бетона или армированием меняет расчётные характеристики: он не соответствует проекту, не пройдёт входной контроль и не встанет на место вышедшей из строя опоры.

Документы: проверять при приёмке, а не при восстановлении

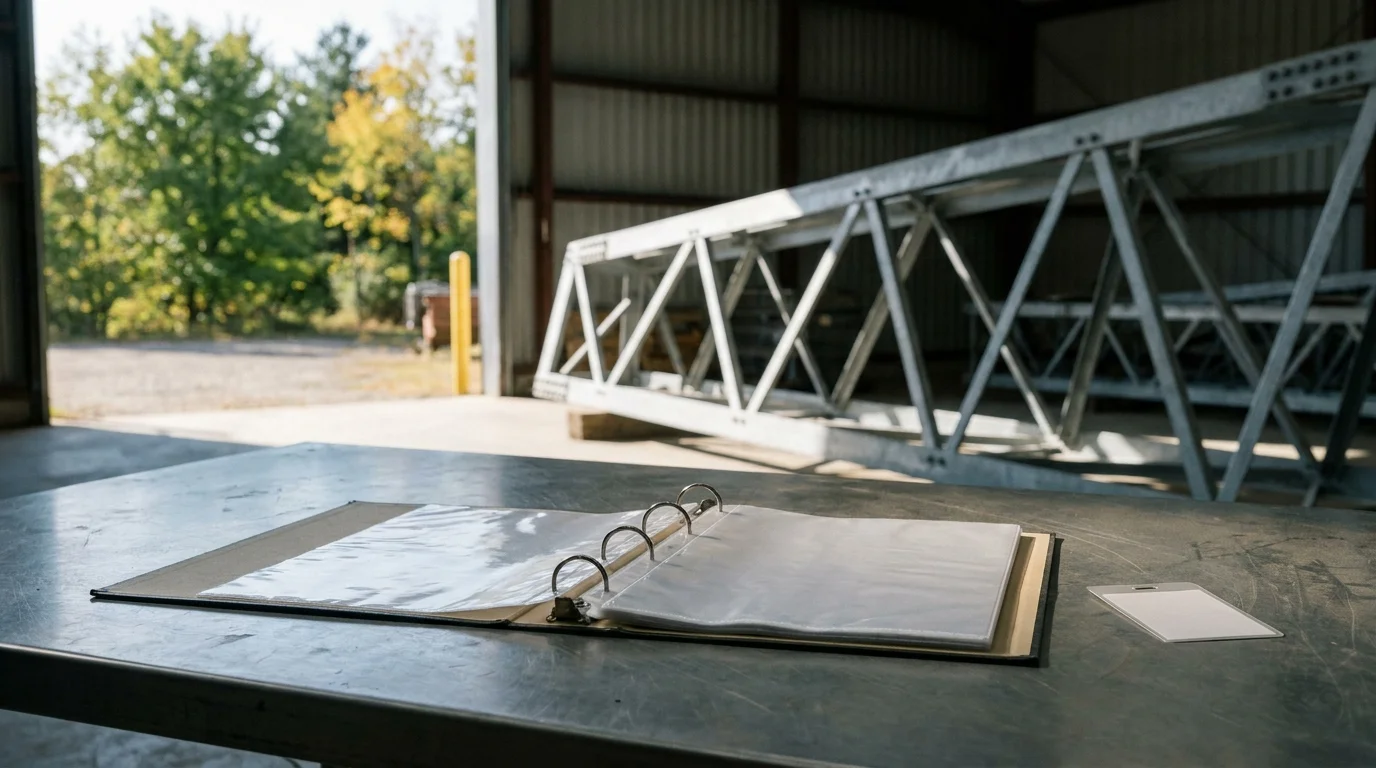

 проверка документов на опоры

На каждую позицию запаса действуют те же требования, что на проектную поставку: паспорт по ГОСТ Р 2.601-2019 и документы о качестве материалов. Контрольная точка — входной контроль при приёмке на склад: по истечении гарантийного срока претензии к комплекту документов уже не предъявить, и риск стоимости позиции без документов переходит на владельца запаса.

Металлические опоры: подтверждение цинкования

Для металлоконструкций требуется подтверждение цинкового покрытия по ГОСТ 9.307-2021.

Железобетонные стойки: протокол предельного момента

Для ж/б стоек добавляется протокол испытаний на предельный момент по заказанной марке — значения по маркам приведены в таблице 1 ГОСТ 22687.1-85.

Сроки изготовления: запас «после аварии» не покупается

Срок изготовления и дата готовности к отгрузке — подтверждаемые параметры закупки. У аварийного запаса нет проекта с окном поставки: он формируется до аварии, и заказ без подтверждённой даты готовности создаёт запас только на бумаге. Цена и срок при этом остаются производными конфигурации заказа и условий конкретного завода.

Израсходованная позиция заказывается сразу после использования, с фиксацией комплектности и подтверждённой даты готовности к отгрузке — иначе норма формально соблюдена, а закрыть её в срок нечем.

Аварийный запас — один из элементов общей модели закупки опор ЛЭП.

Формирование и восполнение аварийного запаса: чек-лист

Аварийный запас опор ЛЭП

  • Рассчитать норму по всем четырём основаниям п. 30 ПТЭ и зафиксировать расчёт распорядительным документом.
  • Проверить комплектность каждой позиции до оплаты: элементы, траверсы, связи, фундаментные узлы.
  • Сверить документы при приёмке: паспорт, документы о качестве, протокол предельного момента, цинкование.
  • Сверить исполнение позиций с условиями эксплуатации: класс напряжения и климат района.
  • Запросить срок изготовления и дату готовности к отгрузке как подтверждаемые параметры: запрос под свою конфигурацию делает предложения заводов сопоставимыми.
  • Назначить условия хранения и порядок инвентаризации: запас, который нельзя найти и опознать, запасом не является.

Запас по норме сокращает простой до доставки со склада

Разница между запасом по ПТЭ и складским остатком «что было» проявляется в момент аварии. Резерв, укомплектованный до фундаментных узлов и подтверждённый документами, позволяет начать аварийно-восстановительные работы сразу после доставки со склада. Комплект без документов и без проверки применимости создаёт вторую задачу уже на площадке: к времени доставки добавляется время повторной закупки, и аварийный простой растёт.
